Electrification du collège

Le projet d’électrification du collège s’inscrit également dans le souci de sécuriser le site du collège la nuit. Jusque-là, nos agents de sécurité se servaient de la lampe torche pour signaler leur présence et dissuader les malfrats. Ayant trouvé juste notre préoccupation, l’Association Croissance Afrique Suisse (A.C.A.S) s’est adressée à EDICA, son partenaire financier qui a accepté financer le projet.
Les travaux se sont déroulés du 26 au 30 mai 2021. La réception a lieu le 10 juin 2021 en présence du Président d’ACAS à Tsévié.
Il est vrai que la capacité de fourniture de courant des plaques solaires installées est limitée, du coût l’utilisation des machines dont nous avons besoin est également limitée. Mais l’éclairage la nuit est un acquis. Nous continuons par chercher des moyens pour renforcer la capacité afin d’alimenter notre laboratoire, la médiathèque et la salle polyvalente.

Planification de l’électrification du collège Croissance Afrique

Devis N°618-DEVCROI-21devis N°619-DEVCROI-21

Dans le but d’obtenir de l’électricité pour notre collège, nous avons reçu des propositions de devis de l’entreprise Ezo-Energies. Ces devis ont été discutés et validés pour le financement de la première étape du projet. Cette première étape nous permettra d’avoir une autonomie d’énergie. Nous envisageons à la suite de cette installation, continuer d’équiper nos salles pour fournir à nos élèves de nouvelles possibilités (Laboratoire, salle informatique, médiathèque…). Nous proposons donc les étapes suivantes qui nous aideront à atteindre l’objectif d’être autonome en énergie, mais aussi d’avoir le matériel nécessaire et la sécurité qu’il faut pour mener nos activités à bien.

    1.  Installation des panneaux solaires et câblage des salles

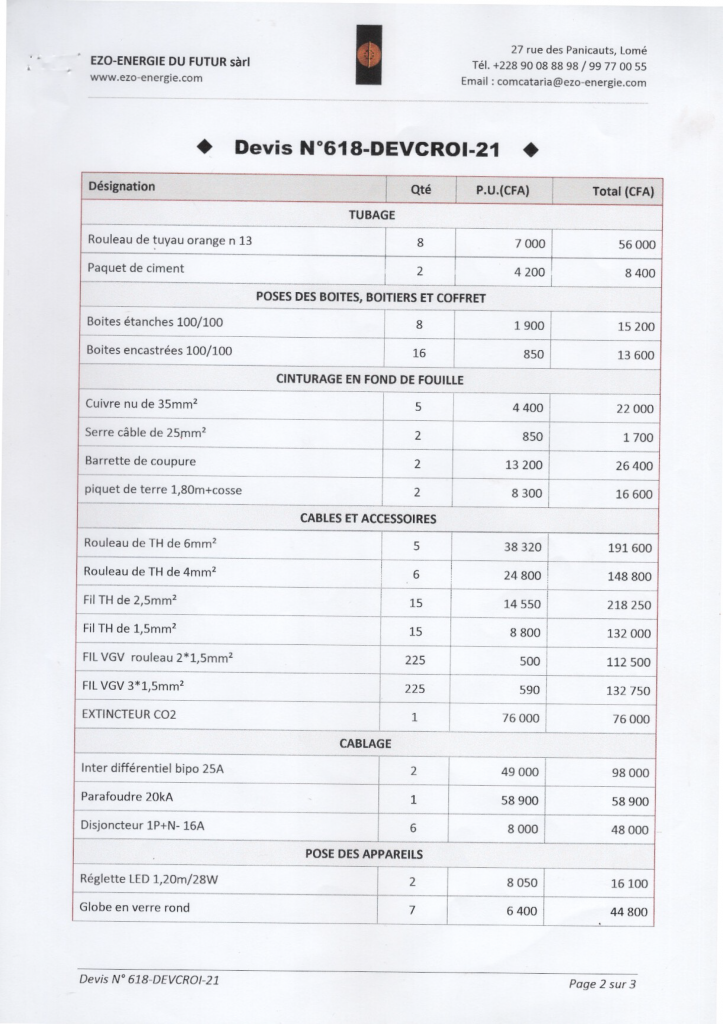

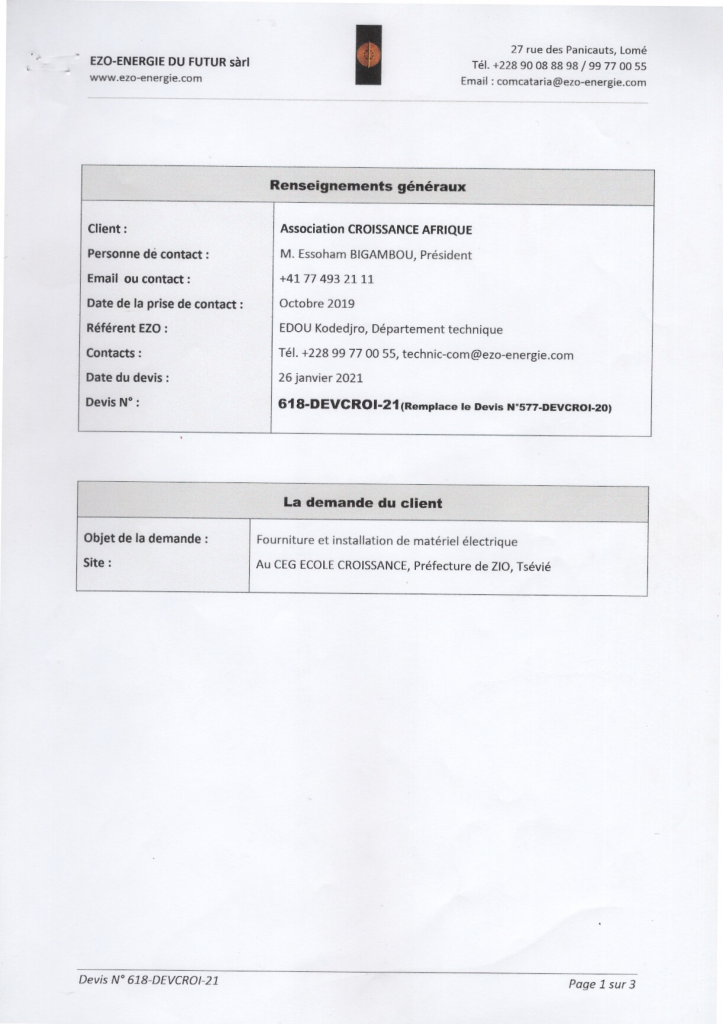

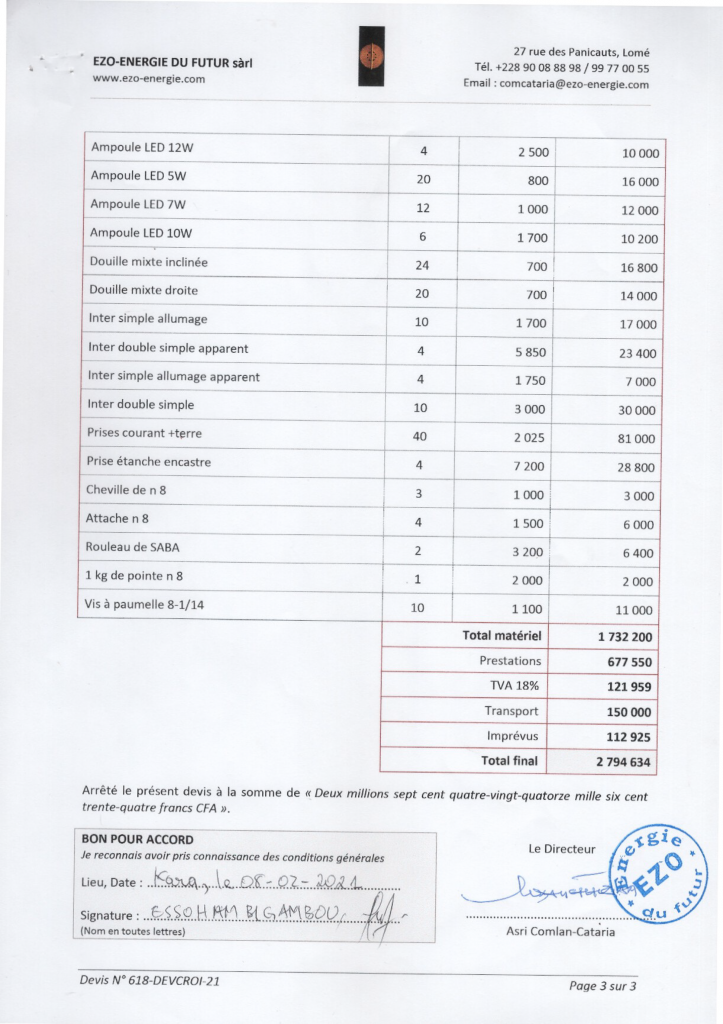

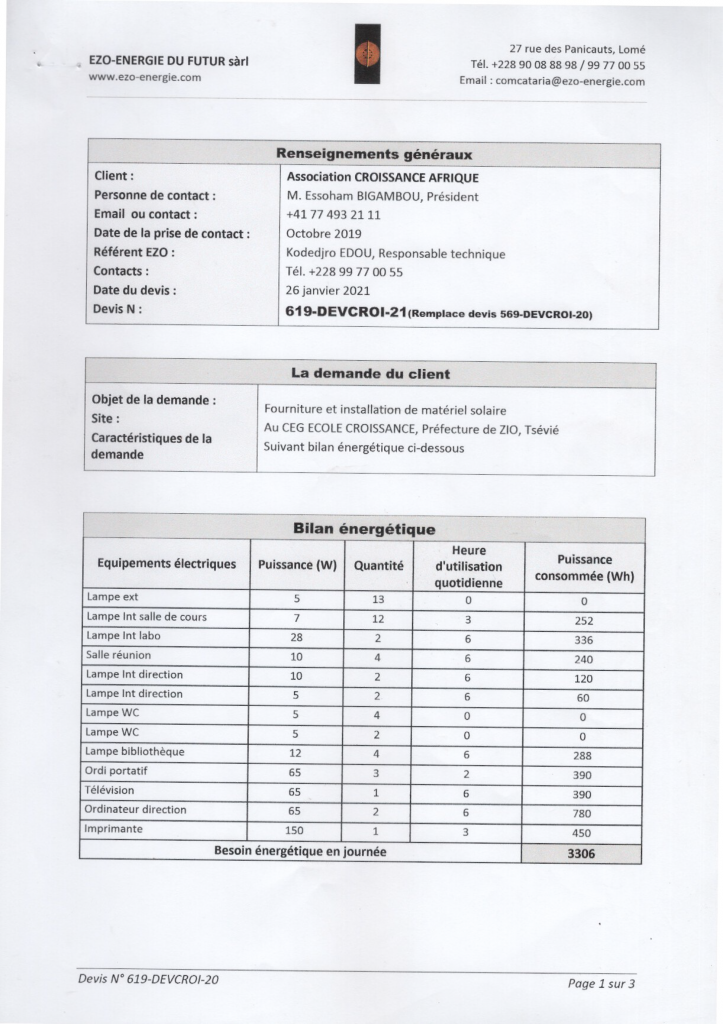

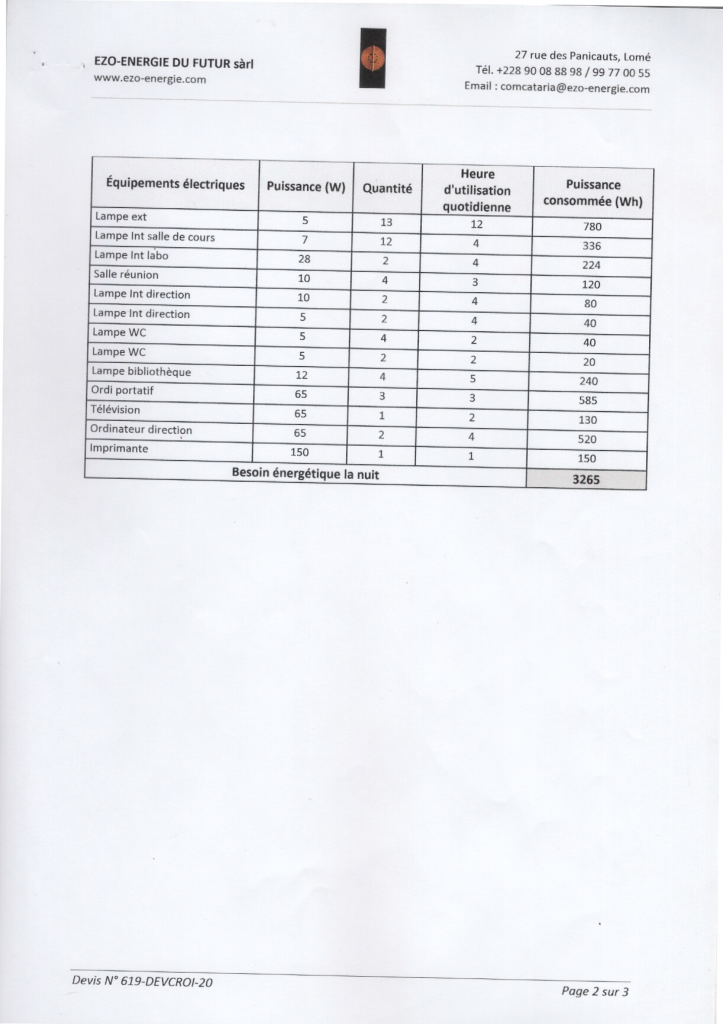

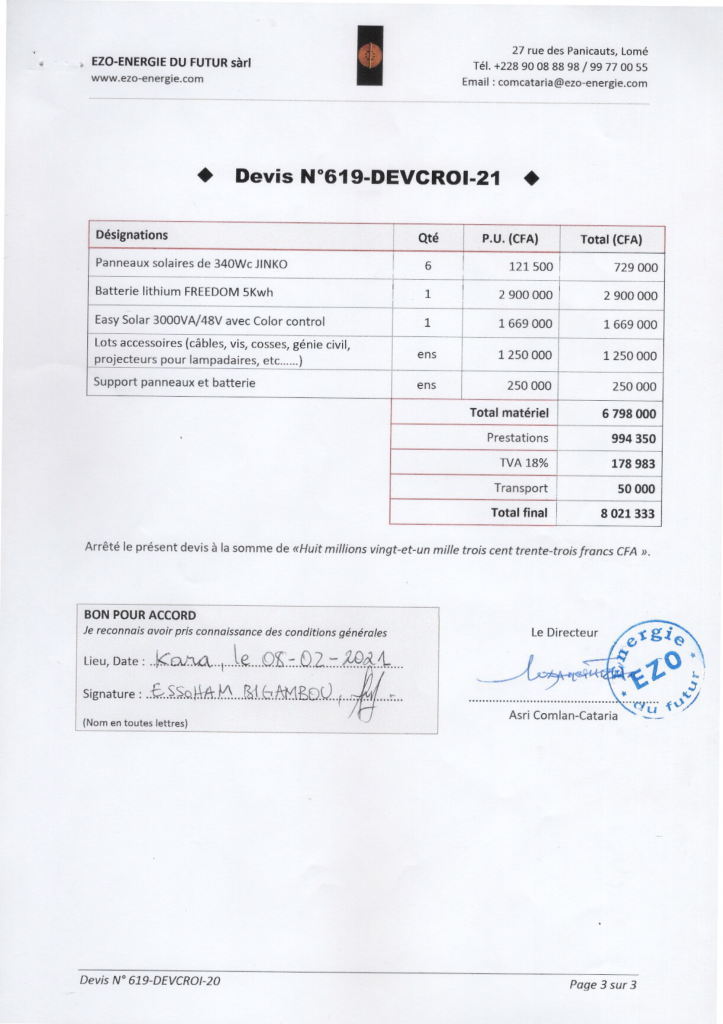

      La première étape validée jusqu’ici par tous les acteurs est l’installation électrique sur le terrain en utilisant les devis N°618-DEVCROI-21(Installation électrique pour une somme de 2.794.634 Fcfa) et le Devis N°619-DEVCROI-21(Installation des panneaux solaires pour une somme de 8.021.333 Fcfa). Nous estimons que ces installations couvriront les besoins en énergie de base pour l’école.
      Les aspects sécuritaires étant importants, nous avons été rassurés par le prestataire de service de l’installation sécurisé du matériel au sein de l’école. Il faudra néanmoins faire quelques réajustements au niveau de la salle où seront installés les batteries et le reste du matériel pour renforcer les accès.
    2. Sécurisation du terrain
      Les projets à réaliser sur le terrain de cette école ont besoin pour leur bonne marche que l’aspect sécuritaire de ce terrain soit réglé. En effet, se projeter pour tout ce que nous voulons faire comme initiative sans sécuriser notre terrain sera comme construire un château sur une fondation de sable. Nous avions déjà reçu des devis pour la clôture de cette école et nous n’avions pas les moyens nécessaires pour financer les travaux. Plusieurs alternatives ont été proposées et essayées, mais sans résultat concret. Il nous faut donc reprendre cette question au sérieux et trouver une solution. Nous allons redemander des devis en prenant en compte les nouveautés sur le marché et trouver une solution pour réduire la somme pour la construction d’une clôture et ensuite chercher un financement.

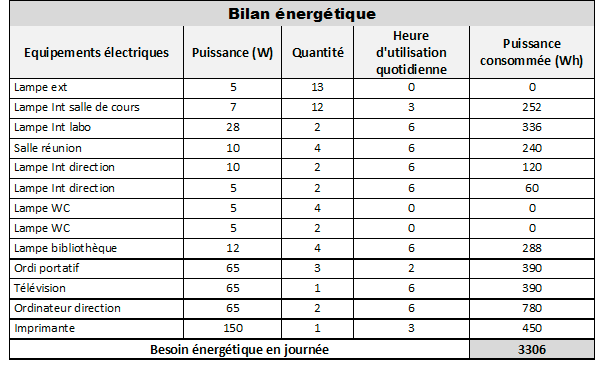

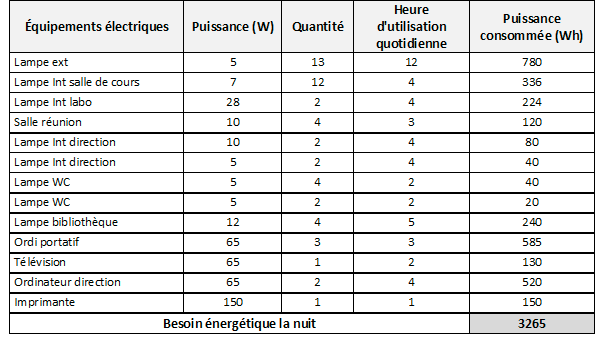

  1. Budgétisation et nouveau bilan énergétique
    Une fois l’électricité installée et le terrain sécurisé. Il nous faudra budgétiser nos besoins en termes de matériel et infrastructure pour équiper nos salles. Nous avons à disposition la salle polyvalente, un laboratoire et une médiathèque qui pourront être équipés pour couvrir les nouveaux besoins en formations didactiques des enfants. Nous établirons les besoins pour ces salles et ferons les devis et budget nécessaire. Une fois cela réalisé, il faudra discuter avec Ezo-Energie pour faire à nouveau un bilan énergétique pour couvrir le déficit d’énergie.
  2. Devis pour combler le déficit énergétique
    Les budgets pour les salles sont faits, les devis aussi, il faudra donc à cette étape que Ezo-Energie nous fasse de nouveaux devis pour la mise à niveau de l’équipement électrique pour couvrir les nouvelles installations qui seront faites.
  3. Acquisition du matériel pour les salles
    Une fois le financement à disposition pour le matériel, il faudra l’acquérir, et déjà commencer d’utiliser le minimum qui est possible ou dont le besoin se fera sentir. Le reste du matériel pourra être installé une fois que la mise à niveau de l’équipement électrique sera faite.
  4. Mise à niveau de l’équipement électrique
    À cette dernière étape, nous ferons la mise à niveau nécessaire pour couvrir tous les besoins en énergie de l’école en ayant tenu compte de tous les bilans rédigés.
?>
